Démantèlement : prochaine étape
Instance de débat et de vigilance, la Commission Locale d’Information (CLI) assure une mission générale de suivi, d’information et de concertation en matière de sûreté nucléaire, de radioprotection et d’impact des activités nucléaires sur les personnes et l’environnement.
Composé de représentants des collectivités, des syndicats, des associations, des experts et représentants du monde économique, la CLI souhaite contribuer à la bonne information de chacun et à la mobilisation citoyenne,.

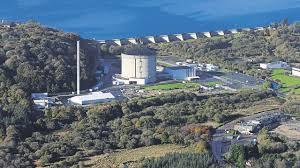

Actuellement, l’exploitant de la centrale des monts d’Arrée termine les travaux autorisés en 2011 et se prépare à l’étape à venir qui permettra l’achèvement de la déconstruction de l’installation. EDF prévoit une période de 17 ans de travaux jusqu’au démantèlement complet de la centrale.
- De 2024 à 2027, préparation du chantier
- En 2028 et 2029,, installation des ateliers blindés permettant de démanteler la cuve et les structures activées
- De 2030 à 2036 démantelement de la cuve et les structures activées.
- En 2039 et 2040, démolition de l'enceinte
- 2041, retour à l'herbe
Coût du chantier évalué en 2020 : 850 millions d’euros.
